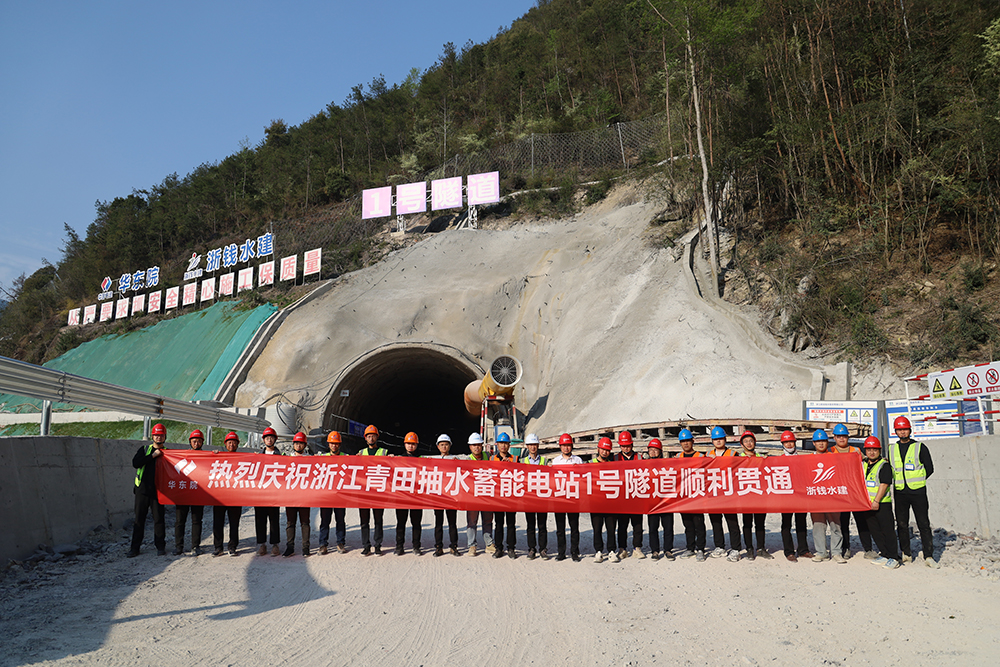

3月25日,浙江青田抽水蓄能電站項目上下庫連接公路1號隧道順利貫通,這是青田抽蓄項目首個全面貫通的隧道,標志著上下庫連接路建設取得突破性進展,為后續主體工程施工打通了關鍵通道。

1號隧道全長1053m,為水電場內三級道路隧道。自2024年8月7號首爆進洞以來,青田抽蓄項目部從嚴從實加強全過程質量、安全、進度管控。面對出洞口難度大這一挑戰,項目部提前編制施工方案,組織專業團隊多次深入現場踏勘,不斷優化爆破設計,反復驗證出洞方案可行性。在出洞段施工過程中,項目部采取“短進尺、弱爆破”、支護緊跟掌子面等的精細化施工策略,安排專人隨時密切觀察掌子面情況,提前探明出洞的精確位置。為確保爆破作業安全,項目部在出洞口段安排爆破警戒人員,擴大警戒范圍,為安全施工保駕護航。項目部以高度的責任感和使命感,確保項目安全有序施工,較年度計劃提前98天完成貫通。

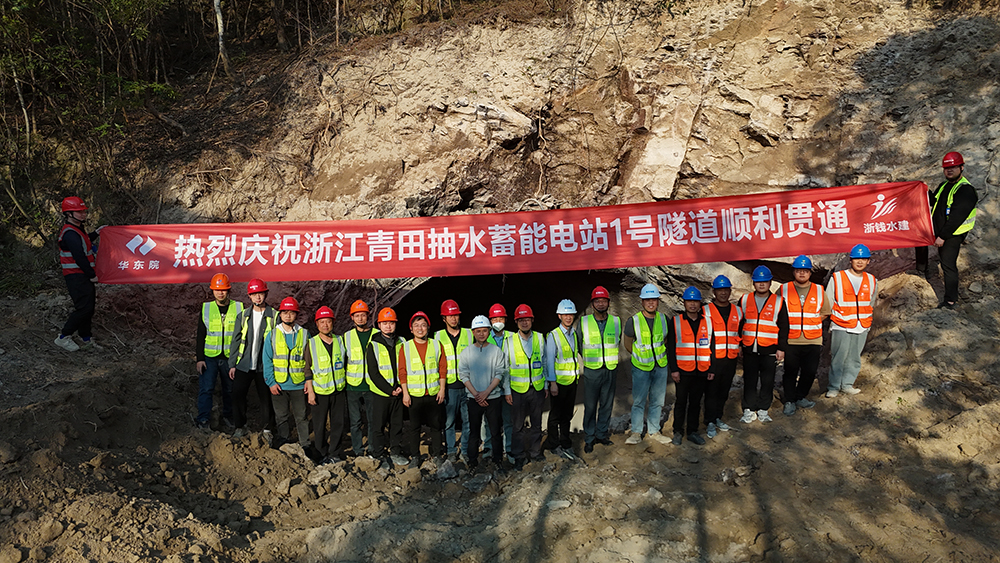

作為上水庫、下水庫聯通的三大關鍵隧道之一,上下庫連接公路1號隧道的順利貫通,為青田抽水蓄能電站的建設提供了強有力的保障。接下來,浙錢水建將繼續精準把控工程質量,嚴格確保施工安全,將浙江青田抽水蓄能電站項目打造成行業內的標桿項目,為美麗浙江建設添磚加瓦,為世界青田騰飛注入強勁動力。
