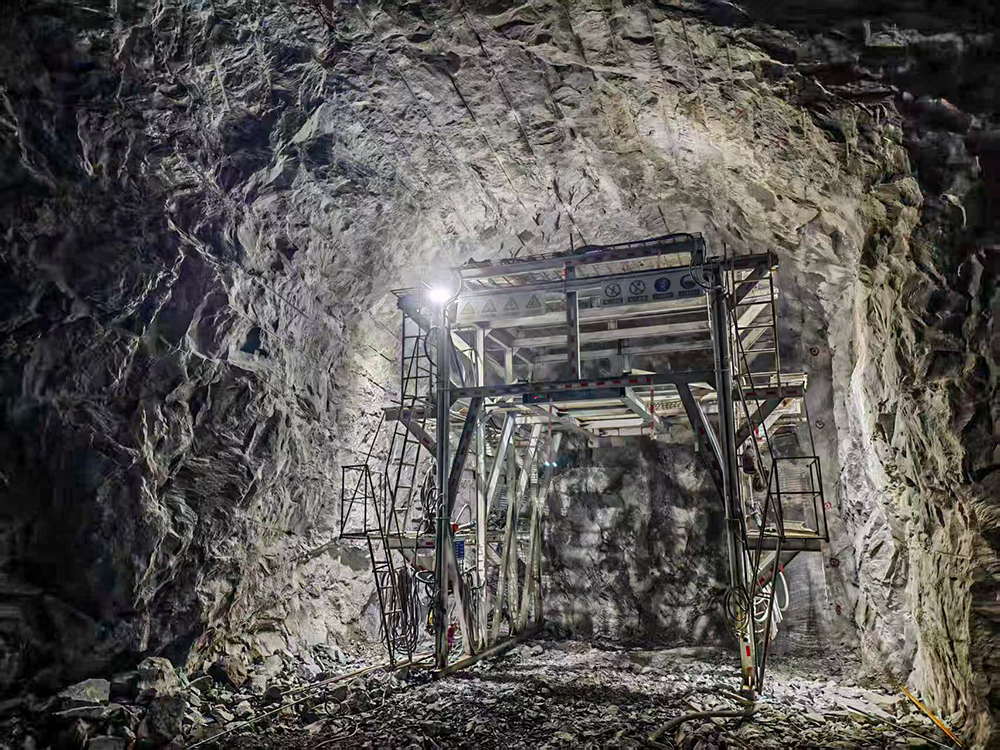

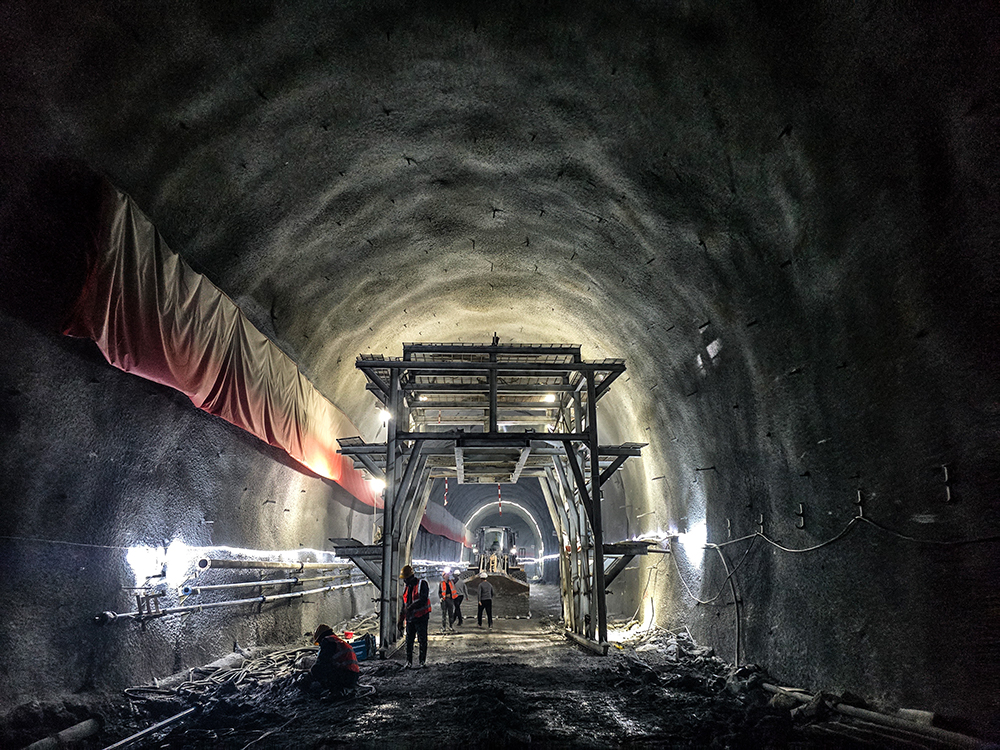

2月28日,浙江青田抽水蓄能電站項目3#施工支洞“首爆”順利完成,標志著該支洞正式進入實質性施工階段,為后續引水上斜井、中平洞、下斜井等主體工程的順利推進奠定了關鍵基礎。
3#施工支洞作為引水上平洞、中平洞和下斜井施工的重要通道,承擔著開挖、出渣、鋼管安裝及混凝土回填等多項關鍵任務的交通運輸職責。依據場內交通和地形狀況,3#施工支洞從上下庫連接公路2#隧道接入,全長525.87m。3#施工支洞需同時滿足開挖出渣、混凝土運輸以及直徑達6.00m的引水鋼管運輸要求,其設計高度和寬度由于受鋼管尺寸、運輸車輛高度和鋼管運輸方式等因素影響均有更嚴格的要求。
此次爆破前,項目團隊結合2#隧道施工過程中出現的地質情況復雜、斷層較多,裂隙水豐富、施工難度大的情況,為保證爆破開挖施工質量,精心籌備,多次組織開展現場專題會,邀請行業權威專家對專項開挖方案進行嚴格審查,確保方案切實可行;對爆破設計參數進行進一步優化,改進工法,有效提高了洞室爆破開挖的平整度和半孔率,提升洞室開挖質量。
接下來,項目團隊將以此次“首爆”為新起點,緊扣后續節點目標,加快工程建設步伐,為后期主體工程的引水隧洞開挖支護、鋼襯安裝爭取寶貴時間,進一步為電站早日完工投產發電提供保障。
